昌东大道南延建设工程施工希望顺遂

日期:2016-04-18

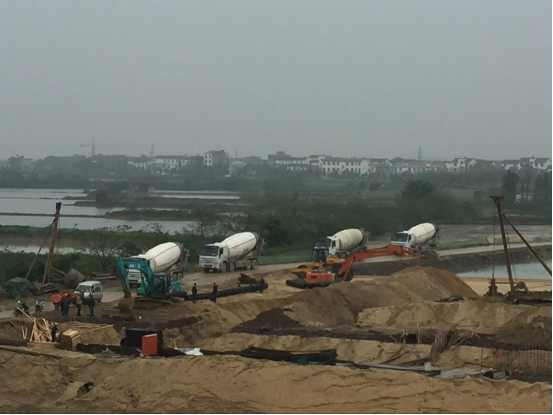

南昌昌东大道南延工程为南昌市“十横十纵”干线性妄想蹊径 ,,, ,,,,,工程项目位于南昌市南昌县 ,,, ,,,,,总投资额12.78亿元 ,,, ,,,,,主线总长2910米 ,,, ,,,,,双向6~8车道 ,,, ,,,,,主线起于(起点桩号:K3+750)八一排渍道 ,,, ,,,,,终于(终点桩号:K6+660)莲武路 。。。。。。主要包括:路基、桥梁、排水等工程 。。。。。。蹊径为沥青混凝土路面结构 。。。。。。其中桥梁工程:桩基总计200根 ,,, ,,,,,已完成168根 ,,, ,,,,,完成设计总数的84%;;;;;;;;主线桥下部结构的系梁总计16个、主线桥墩柱44个、桥台及盖梁32个 ,,, ,,,,,系梁及主线桥墩柱所有完成;;;;;;;;桥台及盖梁完成29个 ,,, ,,,,,完成设计总数的90.6%;;;;;;;;人行天桥下部结构的设计承台10个、圆形墩柱44个、花瓶式墩柱10个、现浇梁2联 ,,, ,,,,,现已最先绑扎承台钢筋;;;;;;;;上部结构梁板预制的设计梁板342片 ,,, ,,,,,已预制184片 ,,, ,,,,,已架设132片 ,,, ,,,,,完成设计总数的38.6% 。。。。。。路基工程:清表、清淤已完成93.5%;;;;;;;;路基挖方已完成75.3%;;;;;;;;路基填筑已完成40.2% 。。。。。。排水工程:管道土方开挖已完成27.1%;;;;;;;;雨水管道及箱涵已完成42.7%;;;;;;;;污水管已完成50.5%;;;;;;;;雨、污水井已完成39.5% 。。。。。。现在完成产值约11693万元 。。。。。。该项目全线进度平稳、质量达标 。。。。。。
